Resultado final: Tres empresas adjudican la mega obra capaz de transportar 3 GW de renovables

Volver a noticias

Tras no recibir mejoras en las ofertas económicas por parte de las dos competidoras por la ejecución y operación de la línea en corriente continua de alta tensión HVDC, Kimal-Lo Aguirre, el Coordinador Eléctrico Nacional terminó por adjudicar la obra a Yallique.

Este consorcio, conformado por las empresas ISA Inversiones Chile, Transelec Holdings y China Southern Power Grid International, había ofertado por la obra un Valor Anual de Transmisión por Tramo (VATT) de 116.300.000 dólares, casi un 70% menos que su competidor Meval (integrado por Iberdrola, S.A.U. y Celeo Redes Chile), que ofertó 197.200.000 dólares, pasándose del valor máximo, fijado en 177.010.592 dólares.

“El Coordinador procedió a eliminar la Oferta Económica del Consorcio Meval, ya que no presentó el Documento E-2: “Declaración Jurada de Ajuste a Valor Máximo”, indicó la autoridad en el Acta Final del Proceso de Licitación (consultar) y definió: “Como resultado de la evaluación de la Oferta Económica, el Proponente que ha presentado el menor valor para el Proyecto Nueva Línea HVDC Kimal -Lo Aguirre corresponde al Consorcio Yallique”.

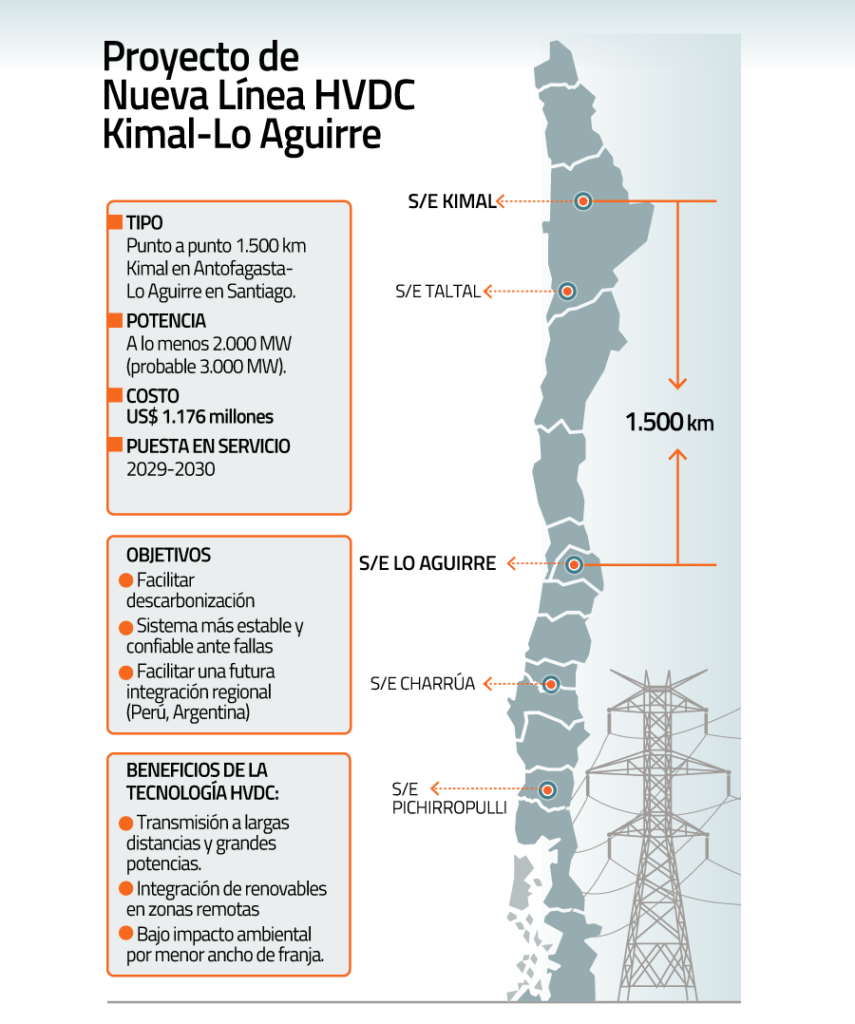

Cabe destacar que la Línea en HVDC Kimal – Lo Aguirre, recorrerá 1.500 kilómetros, desde el norte hacia el centro de Chile, y, por su tecnología, será capaz de transportar 3.000 MW nominales de energía.

Según autoridades del Ministerio de Energía, la obra tendría como principal objetivo despachar la energía renovable que se produzca en el norte del país, principalmente solar fotovoltaica teniendo en cuenta la potencialidad de la zona, hacia donde se ubican los principales centros de consumo.

El presidente del Coordinador, Juan Carlos Olmedo, afirmó que “durante el período de construcción de esta línea, se estima que se generaran algo más de 5.000 empleos”.

El proceso constructivo de Kimal-Lo Aguirre se estima en 84 meses para iniciar su operación, por lo que se espera que hacia fines del 2028 la obra esté operativa.

Seguí leyendo

Más del mercado.

Olavarría y la tasa a parques eólicos: dos fallos de la Corte Suprema que podrían cambiar las reglas

Leer nota

Incertidumbre por el futuro de la planta de YPF en el Puerto de Mar del Plata

Leer nota

Buscan que grandes consumidores de electricidad se desenganchen del consumo doméstico

Leer nota
Hablemos

Movamos tu energía.

Contanos dónde está el desafío. Un especialista te contacta para analizarlo.

¿Qué querés resolver?

Elegí uno o más temas y dejanos tu email.

Ningún tema elegido · Te llevamos al formulario con todo precargado.
